污水處理設備的安裝和質量控制策略
當今城市生活污水和工業污水越來越多。如果不及時處理這些污水,將直接影響生態環境,如何有效處理這些污水是當今社會關注的問題之一。為了在污水處理中取得更好的效果,真正發揮環保作用,加強污水處理設施的安裝質量,確保污水處理設備的安全穩定運行,提高設備的污水處理能力。
一、污水處理廠設備的安裝:
1.底座的施工和安裝
基座施工放線前,應確保設備安裝位置的合理性,配套機械、運輸車輛通道、堆場位置等應明確,如有不合理之處,應進行修整。因污水處理設備組件數量較多,為保證設備安裝順暢,性能穩定,應在測量放線、砌筑基座前,嚴格按照有關技術規范進行施工。
2.潛水泵的安裝
根據土建基礎現狀做好潛水泵的安裝工作,同時也要做好預留孔洞的工作,然后讓承包商安裝。結合設備線路的預埋和設計方案,需要做好技術交底工作。如果承包商和設計師的技術交底不足,可能會在工程實際安裝中產生誤差。安裝時,需要垂直放置電機,打開注水孔和放氣孔。兩個水堵必須同時打開,注水孔充滿水后關閉注水口,觀察是否有漏水問題。如果沒有漏水問題,需要遙測電機絕緣電阻,電阻值不得低于50兆歐元。潛水泵電纜接頭應防水包扎,包扎后調試電機轉向。轉向方向應與泵上的箭頭一致,并做好標記。
3.風機設備安裝控制要點

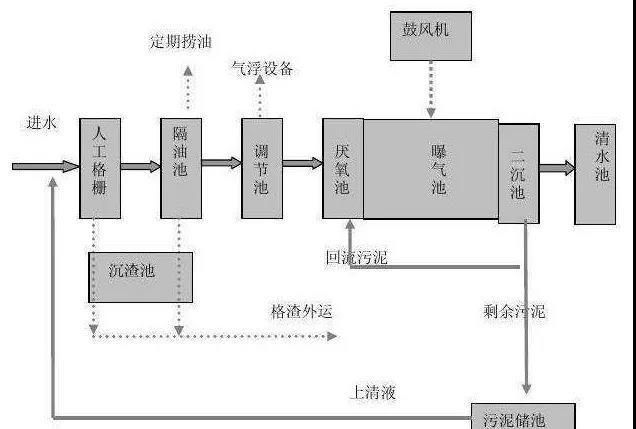

以離心鼓風機為例,作為生化反應處理環節的重要曝氣裝置。正式安裝前,需要重點檢測土建工程的尺寸。如果符合實際標準,可以開始鼓風機的安裝工作。結合技術文件,嚴格控制基準線和建筑軸之間的距離,要求與設備水平面保持相同的水平維度。如果鼓風機設置在封閉的室內,會降低散熱效果,所以需要增加冷卻管,在室外安裝油冷卻冷卻設備。在設備調試中,需要多方面檢查參數。比如葉輪的放置方向和閘閥的安裝方向要一致。進氣系統和消音器也要后期調試。如果安裝后檢測正確,可以開始單機空載調試,儀器顯示正常,運行靈活后可以進行帶負荷調試。要求2小時運行后,滑動軸承溫度范圍在35℃~70℃之間,滾動軸承升溫不超過40℃,整機溫度不超過80℃。
4.脫水機安裝
安裝時,需要結合設計要點,用墊鐵調節框架的水平度,然后對預埋螺栓進行二次澆注。施工完成后,需要調整水平度,直到達到安裝標準。在帶式輸送設備的定位過程中,需要在帶式輸送機式輸送機的中心軸之間有一定的角度,以確保污泥能夠落入輸送帶。然后連接和安裝外部水、氣體和電路。簡而言之,脫水機的安裝需要嚴格按照操作手冊的步驟和標準進行,以保證安裝質量。

二、污水處理設備的安裝問題及原因:
1.安裝設計圖紙與實際情況不符
污水處理設備在安裝前需要預先設計安裝圖紙,安裝圖紙的設計應與實際安裝內容相匹配,但在實際安裝過程中往往會發現設計與實際不符的情況,這就需要暫時更改圖紙,從而延長設備安裝工作的進度。而且安裝設計圖紙完成后還需要進行審核,需要相關技術人員對設計圖紙進行審核和修改,但也出現設計后未進行審核的情況,造成設計圖紙誤差過大,造成安裝工期的混亂和安裝損失。
2.污水處理設備的質量檢驗
很多污水設備本身的質量問題會導致安裝后的二次維修,浪費大量的人力物力,維修過程需要更多的時間,影響污水處理設備的安裝周期。因此,污水處理設備出廠時應進行質量檢查,避免維修。此外,設備安裝前需要進行質量檢查,避免二次維修和安裝。
3.污水設備安裝前土建施工的控制
污水處理設備安裝前,應根據設計圖紙上的安裝尺寸、土建預埋尺寸和建筑高度進行比較。但目前由于污水處理設備設計圖紙不規范,土建施工難以控制。此外,土建施工時應嚴格控制建筑尺寸,減少污水處理設備安裝后土建返工的情況。

三、污水處理設備安裝質量控制要點:
1.潛水泵水泵安裝質量控制要點
在安裝潛水泵之前,土建單位應做好土建基礎工作和預留孔。設備承包商應根據設備的預埋情況和設計單位進行技術交底。施工單位會同設計單位,根據交底中提供的設備參數要求進行基礎設計。如果設計師或設備承包商技術交底不足,可能會使土建基礎和預留孔產生偏差,導致土建返工。
2.脫水機安裝質量控制控制要點
脫水機屬于高速運行設備,運行過程中對設備的動平衡要求較高,設備基礎的精度尤為重要,因此,脫水機安裝前應根據設計圖紙的要求,對設備的定位尺寸和設備進行精細的檢查,并根據設計圖紙的要求,將整機移至規定的位置,確保機架的水平達到要求。接著,可對預埋螺栓進行二次澆灌處理。維修完成后,還應進一步精確調整脫水機整機的水平度或彈性支座,使設備的安裝質量符合相關的技術要求。但皮帶運輸設備在定位時要留出一定的角度,注意刮泥板后部的接泥板和皮帶運輸機中心軸保持一定的角度,使污泥能更好地在皮帶運輸機上,避免污泥落板問題。此外,脫水機的其它相關外部輔助配件也要按要求進行,確保安裝質量在可控范圍內。

3.污水管道設備的安裝質量控制;
安裝污水管道設備時,應先清除橡膠圈、插座等表面的污垢,避免土壤、礫石等附著物劃破橡膠圈。清潔插座外表面時,應檢查插座的圓角和錐度,以確保后期安裝時更容易進入插座。承口內橡膠圈內表面和插座外表面應潤滑,插座安裝在承口后的相關參考應符合技術要求。此外,在設備安裝和施工過程中,還應注意設備的防曬保護,避免日曬影響設備性能。管道吊裝時,應輕輕放置,避免損壞,保證吊鉤和吊件的牢固性,避免事故。
4.風機設備安裝質量控制。
高速單級離心風機是污水生化曝氣的主要設備。安裝鼓風機時,首先要測量土建基礎尺寸。只有在相關參數滿足技術要求的前提下,才能安裝鼓風機。安裝鼓風機時,應找到基準線,做好設備水平度,并根據相關參數和要求進行。
